תהליךזמן קריאה 16 דקות

שיפוץ דירה משלד שחור עד גמר עדין ב-בטומי: שלבים, לוחות זמנים וטעויות

המסלול המלא משלד שחור עד גמר עדין ב-בטומי: שלבים, לוחות זמנים אמיתיים של 5–12 חודשים, הטעויות העיקריות עם יציקה וטיח, ואיך לקבע הכול בחוזה.

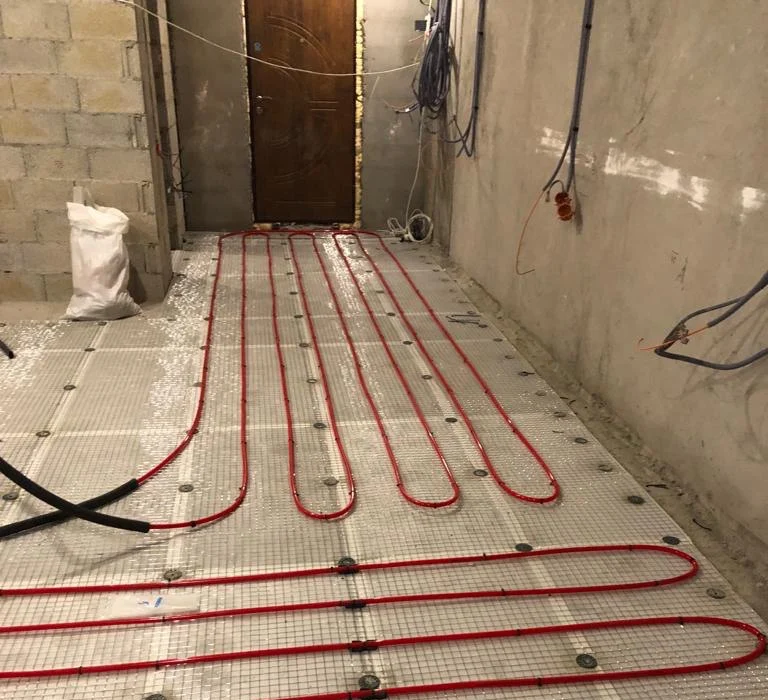

שיפוץ דירה ב-בטומי משלד שחור

בקצרה, הדרך משלד שחור עד גמר עדין מסור ב-בטומי — היא 13–14 שלבים עוקבים, מהריסה והנדסה גסה ועד לרצועות שיפולת ודלתות. מבחינת לוחות זמנים הניחו מ-3–4 חודשים ליחידת דיור עד 8–12 חודשים לדירה של 80+ מ"ר. את התכניות והתקציבים בדרך כלל שובר אותו דבר: השיפוץ מתחיל בלי תכנון, בלי מדידות ובלי חוזה. שיפוץ נורמלי מתחיל לא בפטיש על הקיר, אלא בתשובה לשאלה "למה אנחנו עושים את זה" ובתכנית על הנייר.

בהמשך מדריך מעשי שלי, כמנהל עבודה של Level Up, עם 10 שנות ניסיון בבנייה: ממה להתחיל, אילו שלבים אסור להחליף בסדר, למה ליציקה צריך 28 ימים (ובבטומי כל 35–40) ועל מה בעלי הדירות הכי הרבה מאבדים כסף ועצבים.

הכנה: מה לעשות לפני התחלה

ממה מתחיל השיפוץ: הצבת מטרה

לפני שמחשבים חומרים, מחפשים צוות ומדפדפים בקטלוגים של אריחים, ענו לעצמכם על שאלה אחת: למה אנחנו עושים את זה? זו לא פילוסופיה, אלא המשימה המעשית הראשונה של בעל הדירה — לקבוע מטרה לפני שהצוות נכנס.

לפי הניסיון שלנו, לשאלה הזו יש שלוש תשובות אופייניות, וכל אחת מובילה לשיפוץ אחר.

שיפוץ לעצמך. ההיגיון "משקיעים בנוחות". התקציב הולך למה שבעל הדירה יראה, יגע וישמע כל יום: איכות החלונות, בידוד אקוסטי, אינסטלציה, חשמל תקין עם רזרבה, תכנון נוח לפי תרחיש החיים האישי. באובייקטים כאלה לא חוסכים על הנדסה גסה, כי לתקן אותה בעוד חמש שנים — זה שוב לשבור את הכול.

שיפוץ להשכרה. המטרה אינה "איך שאני אוהב", אלא "מה יחזיק את זרם השוכרים ולא יישבר בעוד שנה". כאן חשובה עמידות: גרניט פורצלן, צבעים שניתנים לשטיפה, ברזים אמינים מסגמנט הביניים, רהיטים חזקים. אריח מעצבים יקר לא מחזיר את עצמו. לעומת זאת מחזירה את עצמה הנדסה מקצועית ואחסון מתוכנן — זה מפחית מספר תלונות וקריאות שירות.

שיפוץ למכירה חוזרת. המטרה — למכור את הדירה ברווח, ולא לחיות בה. ההיגיון קשוח עוד יותר: משקיעים רק במה שהקונה רואה בביקור ובתמונות. גמר ניטרלי בהיר, אריח מודרני בחדר השירותים, מטבח מסודר, בלי החלטות עיצוב נועזות שמצמצמות את מעגל הקונים.

מהתשובה משתנה הכול: תקציב, חומרים, היקף עבודות, לעיתים אפילו תכנון.

דרישות ומגבלות: לרשום לפני התחלה

הצעד השני — להפוך את "אני רוצה יפה" למפרט טכני נורמלי. שבו ורשמו על נייר שני דברים: דרישות ומגבלות.

בדרישות הולכות כל הרצונות והצרכים שלכם. כמה מקומות שינה צריך. איפה צריכה לעמוד מכונת הכביסה. אם אתם צריכים חדר עבודה. אם רוצים חימום תת-רצפתי בכל הדירה או רק בחדר השירותים ובמטבח. איפה תהיה הטלוויזיה, באיזו תדירות תארחו אורחים, אם צריכים מדיח, כמה אזורי בישול בכיריים, איזו אמבטיה — או אולי מקלחת. ככל שהרשימה מפורטת יותר, כך פחות תיקונים אחר כך.

במגבלות הולך כל מה שאסור, מסובך או פשוט לא משתלם לשנות: קירות נושאים, קולונות, מיקום אזורים רטובים, תקציב, תאריכי יעד שאליהם השיפוץ חייב להסתיים (כניסת משפחה, התחלת השכרה). לכאן בנוסף הוסיפו בהכרח את המאפיינים הספציפיים של הבית שלכם: גובה תקרות, עובי תקרות, הספק חשמלי זמין.

הטעות העיקרית בצעד הזה — לדלג עליו ולהתחיל שיפוץ בלי תכנון. ראיתי עשרות תרחישים כאלה: הצוות נכנס, עשה משהו "כראוי", ואז בעל הדירה מבין שהשקעים לא במקום, שהוא רוצה מקרר דו-תאי שאין לו מקום, שהוא רוצה במקום מקלחת אמבטיה משלו לשכב בה ולא יודע איפה להעמיד אותה. אחר כך שוברים את המוכן ועושים מחדש. הקטגוריה הכי יקרה של טעויות: משלמים שלוש פעמים — על ההרכבה הראשונה, על הפירוק ועל ההרכבה החוזרת.

עד שהדרישות והמגבלות לא על הנייר, השיפוץ לא מתחיל.

תכנון ו-Remplaner

אחרי הדרישות והמגבלות מגיע התכנון. יש אפשרות לעבוד עם מעצב — מצוין. אין — המינימום שבעל הדירה צריך לעשות, לצייר לפחות תכנית סכמטית של הדירה.

גרסה עבודתית לתכנון עצמי — אפליקציית Remplaner. בתוכה אוספים את השיפוץ האידיאלי שלכם: מסדרים רהיטים, בודקים תרחישים שונים, בודקים אם הספה נכנסת לסלון, אם יש מספיק מקום למעבר בין המטבח לאי, אם נכנסת לחדר השירותים מכונת כביסה ליד הכיור.

המשמעות של השלב פשוטה: לתפוס בעיות על הנייר, כל עוד תיקונן עולה אפס. על הנייר קל להזיז קיר, בטיח גמור זו כבר בנייה נפרדת.

התכנית פותרת מספר משימות בבת אחת:

  • מתבהר סידור הרהיטים והטכניקה;
  • מתוכה מחושבת סכמת השקעים, המתגים, מוצאי המים והביוב;
  • מתבהר איפה צריך נישות, איפה קופסאות, איפה חימום תת-רצפתי;
  • מופיע בסיס לשיחה עם הצוות ולחישוב חומרים.

בלי תכנון השיפוץ הופך לאלתור תוך כדי, ואלתור — זה תמיד תיקונים.

מדידה בלייזר, ולא לפי מסמכי הקבלן

סעיף נפרד, חובה ל-בטומי: את הדירה אנחנו מודדים בעצמנו בלייזר. לא מאמינים לגדלים של הקבלן. לא מאמינים למה שכתוב במסמכים. לוקחים מד-טווח או סרט מדידה ובודקים.

פער של 5–10 ס"מ בין המסמכים למציאות כאן — נורמה, ולא יוצא דופן נדיר. לשלב הגס זה נראה כלום, אבל ברגע שמגיעים לתכנון מטבח, ארונות, אריחים ודלתות, הסנטימטרים האלה הופכים לבעיות אמיתיות. מטבח שהוזמן לפי גדלים ניירתיים לא נכנס למקומו. ארון הזזה נתקל בקיר. אריחים לא מתחברים לפריסה יפה. משקוף הדלת לא נכנס לפתח.

מה מודדים:

  • אורכי כל הקירות בנפרד (ולא "חדר 4 על 5");
  • גובה תקרות במספר נקודות, גם הוא נע;
  • אלכסונים של חדרים, להבין כמה הפינות "ישרות";
  • רוחב וגובה פתחי חלונות ודלתות;
  • עובי קירות ומחיצות.

המספרים האלה — הבסיס לכול: לתכנון, להזמנת מטבח, לחישוב אריחים, לדלתות. חצי שעה של עבודה עם לייזר בהתחלה חוסכת שבועות של תיקונים בסוף.

14 שלבי שיפוץ ב-בטומי

השיפוץ עצמו — זוהי רצף עבודות מחמיר. אסור להחליף סדר: כל שלב הבא נשען על הקודם, כל שינוי שובר את הטכנולוגיה.

  1. הריסה (אם השיפוץ ביד שנייה). הריסת גמר ישן, מחיצות, אינסטלציה, יציקה — כל מה שלא מתאים לתכנון החדש.
  2. הנדסה גסה. חשמל, אינסטלציה, אוורור, חימום תת-רצפתי. בשלב הזה בקירות וברצפה מותקן כל מה שאחר כך יוסתר בגמר. הטעויות כאן — היקרות ביותר, כי הגישה תיסגר לשנים.
  3. איטום. הגנה על אזורים רטובים — חדרי שירותים, חדרי אמבטיה, לעיתים מטבח ומרפסות. ב-בטומי עם הלחות שלה זה שלב קריטי.
  4. בידוד. איפה שזה נדרש לפי התכנון: קירות חיצוניים, מרפסות, מבנים שבמגע עם קור ולחות.
  5. יציקה. שכבת יישור של הרצפה מתחת לציפוי הגמר. אחד השלבים הארוכים ביותר בלוח הזמנים בגלל ייבוש חובה.
  6. טיח. יישור קירות לקראת גמר עדין. גם קשור לייבוש ארוך.
  7. התקנת תקרות. שלדים תחת תקרות גבס או מתוחות, פיזור אור על התקרה, התקנת מבנים.
  8. הנחת אריחים. רק אחרי שהיציקה והטיח התייבשו לחלוטין, ולא קודם.
  9. גמר עדין של קירות. שפכטל, צביעה, טפטים — כל מה שגמר על קירות.
  10. רצפות גמר. פרקט, פרקט למינציה, רצפות וויניל — מה שמונח על יציקה יבשה ומוכנה.
  11. התקנת אינסטלציה וציוד. אסלות, כיורים, אמבטיות, מקלחות, ברזים, מכשירי חשמל.
  12. חשמל סופי. התקנת שקעים, מתגים, מנורות, חיבור כל המכשירים.
  13. התקנת מאיידים חיצוניים של מזגנים. מאיידים חיצוניים, גמלים, הרצה.
  14. התקנת רצועות שיפולת ודלתות. הקצה הסופי, שסוגר את חיבורי הרצפות והקירות ומשלים את התמונה.

יוצאים 14 סעיפים, וזה נורמלי. העיקרי הוא לא המספור, אלא התהליך: עבודות רטובות מלוכלכות מתבצעות מוקדם יותר, נקיות יבשות — מאוחר יותר, ביניהן הפסקות טכנולוגיות חובה לייבוש.

מועדים וייבוש

כמה זמן לוקח שיפוץ ב-בטומי

השאלה הנפוצה ביותר בהתחלה — כמה זמן זה ייקח. המועדים האמיתיים תלויים מאוד בשטח ובמורכבות הדירה. בהמשך — אומדנים מהפרקטיקה, ולא מהשיווק.

שטחמינימוםריאליסטי
יחידת דיור / חדר אחד (30–50 מ"ר)3–4 חודשים5–6 חודשים
2 חדרים (50–80 מ"ר)4–5 חודשים6–8 חודשים
3+ חדרים (80+ מ"ר)6 חודשים8–12 חודשים

"מינימום" — זה תרחיש שבו הכול הולך לפי תכנית: החומרים הגיעו בזמן, הצוות לא עובר לאובייקטים אחרים, העונה יבשה, אין תיקונים. זה קורה לעיתים נדירות.

"ריאליסטי" — מועד שכדאי להניח בחוזה עם הצוות ובציפיות שלכם. הוא לוקח בחשבון עיכובים רגילים: המתנה לחומרים מ-טביליסי, ייבוש יציקה וטיח בתנאי הלחות של בטומי, תיקונים קטנים שתמיד צצים תוך כדי.

אם מישהו מבטיח שיפוץ של יחידת דיור בחודש וחצי — זה סמן סיכון, לא סיבה לשמוח. ככל הנראה הטכנולוגיה של הייבוש מופרת, ובעוד שנה בעל הדירה יראה סדקים, אריחים שמתפרקים וצבע שמתבצבץ. ולא, "לעשות מהר יותר" כאן לא עובד.

עונת הגשמים והפיזיקה של היציקה

חלק מהעבודות אי אפשר להאיץ. זה לא עניין של מוטיבציית הצוות או של כסף, זה עניין של פיזיקה וכימיה של חומרים. הדוגמה הברורה ביותר — יציקת רצפה.

לפי תקנים, יציקה צריכה להתייבש מינימום 28 ימים לפני הנחת אריחים. זה לא "לצוות עצלן", זה הזמן שבו יציקת בטון צוברת חוזק ופולטת את הלחות העודפת. לפני אותו רגע הרצפה עוד "נושמת" לחות, וכל ציפוי גמר מעליה יונח על בסיס לא יציב.

ב-בטומי זה אפילו יותר מעניין. בגלל הלחות הגבוהה, במיוחד בעונת הגשמים, הזמן האמיתי של ייבוש היציקה מתארך עד 35–40 ימים. האוויר ממילא רווי בלחות, והיציקה פולטת את שלה לאט יותר ממה שעושה זאת באקלים יבש כלשהו. לא סיבה לבהלה, פשוט מציאות אקלימית, שצריך להניח בלוח הזמנים.

הטעות העיקרית כאן — להניח אריחים שבוע אחרי היציקה. "התייבשה מלמעלה, בואו נמשיך". מה קורה הלאה:

  • הלחות מעומק היציקה ממשיכה לצאת כבר דרך האריח ודבק האריחים;
  • הבסיס מתחת לאריח משנה גיאומטריה ככל שהוא מתייבש;
  • האריחים מתפרקים מהבסיס, מופיעים אזורים "מבלחשים";
  • בפוגות ובאריח עצמו עוברים סדקים.

התוצאה — את רצפת האריחים צריך להניח מחדש. לשבור את האריחים המוכנים, לנקות את הבסיס, לקנות מחדש את החומר, לשלם על העבודה פעם שנייה. עלות הטעות הזו גדולה פי כמה מעלות 3–4 השבועות "האבודים" של ההמתנה.

הכלל ברזל: 28 ימים מינימום, ב-בטומי עם תיקון לעונה הניחו עד 35–40 ימים. בשום אופן אל תיתנו לצוות לשכנע אתכם "לעשות מהר יותר".

טיח ולמה אסור להאיץ אותו במאווררי חום

עם הטיח ההיגיון זהה. לפי תקנים הוא מתייבש מינימום 7–14 ימים עד שפכטל וצביעה. על האריזה היצרן תמיד מציין את המועדים שלו, מחושבים לתנאים "ממוצעים": טמפרטורה ולחות נורמליות.

ב-בטומי תנאים "ממוצעים" אינם קיימים. בגלל לחות האוויר הטיח מתייבש זמן רב יותר ממה שכתוב על האריזה. וזה לא פגם של החומר, לא בעיה של הצוות, אלא מאפיין של האקלים. למועדים שצוינו לרוב כדאי להוסיף רזרבה: לכוון לגבול עליון של 14 ימים, ובעונת הגשמים יותר.

וכאן צץ פיתוי: "בואו נשים מאווררי חום ונייבש את הטיח מהר יותר". כך לעשות אסור, וזה לא אמונה טפלה, זו שוב פיזיקה.

במצב נורמלי הלחות יוצאת מהטיח באופן אחיד: מהמשטח ומעומק השכבה. השכבה צוברת חוזק ושומרת על הגיאומטריה. אם מפעילים מאוורר חום, השכבה החיצונית מתייבשת מהר, והפנימית — לא. בעובי השכבה מתעורר מתח לא אחיד. התוצאה צפויה: הטיח בסבירות גבוהה הולך בסדקים.

בהמשך הסדקים יוצאים דרך השפכטל והצבע, ועל קיר טרי-משופץ צצה רשת של מיקרו-סדקים. הטיפול רק בפירוק: לשבור את הטיח, לטייח מחדש, לייבש כיאות, לעשות שפכטל, לצבוע. עבודה כפולה וכסף כפול.

שום מאווררי חום על טיח. רק ייבוש נורמלי לפי הטכנולוגיה, גם אם זה אומר שבוע נוסף בלוח הזמנים.

לוגיסטיקה, חוזה ותשלום

חומרים להזמין מראש

מאפיין נפרד של בטומי — לוגיסטיקה. הרבה ממה שמזמינים לשיפוץ בא מ-טביליסי, ובא שבועות: חלק מהאריחים, גרניט פורצלן, אינסטלציה, רהיטים בהזמנה אישית, חומרי גמר ספציפיים.

מכך מסקנה פשוטה: חומרים מזמינים מראש, עם רזרבת זמן, ולא "כשנגיע לשלב הזה". סכמה אידיאלית — להכניס את הקניות ללוח הזמנים הכללי כך שהחומר יגיע לאתר לפני שיהיה נחוץ לצוות, ולא ביום תחילת השלב.

מה קורה אם לא עושים כך:

  • הצוות מגיע להנחת אריחים, ואין אריחים, הם עוד בדרך;
  • האובייקט מושבת, הצוות עובר לאובייקט אחר;
  • כשהאריחים מגיעים, הצוות כבר עסוק, ויש לחכות;
  • לעיתים מגיע לא הדבר, לא בכמות הנכונה או עם שבר — מזמינים מחדש;
  • המועדים זזים בחודשים.

חומרים — אזור אחריות נפרד של בעל הדירה או של מנהל העבודה. מהרגע שהתכנון נחתם והתכנון ברור, נוצרת רשימת קניות ולוח זמנים להגעתן לאתר. עדיף לסבול שבוע נוסף בהתחלה ולהזמין הכול עם רזרבה, מאשר לאבד חודשים של המתנה באמצע השיפוץ.

חוזה וסכמת תשלום עם הצוות

החלק הפיננסי-משפטי — זה מה שעליו ב-בטומי נשרפים הכי הרבה שיפוצים. עבודות, מועדים, נפחים, חומרים, אחריות הצדדים צריכים להיות רשומים בחוזה באופן ברור. לא "סוכמנו בעל פה", לא "מנהל העבודה אמר שיספיק", אלא מסמך כתוב, שיש בו:

  • רשימת כל העבודות לפי שלבים;
  • מועדים לכל שלב ותאריך מסירה סופי;
  • עלות עבודות וסדר תשלום;
  • מי קונה חומרים ומי אחראי על איכותם;
  • תנאי קבלת כל שלב;
  • אחריות על הפרת מועדים ותיקונים.

הכלל העיקרי — בלי תשלומים גדולים מראש. בכנות, ההיגיון כאן פשוט: ברגע שמנהל העבודה קיבל כסף מראש, אצלו נגמרת המוטיבציה. האובייקט נכנס לתור אחרי אלה שבהם הכסף עוד לפנינו. השיפוץ מתחיל "לצוף": היום הצוות באתר, מחר לא. המועדים נמתחים, בעל הדירה משלם תוספות עבור עבודות "בלתי צפויות", לסיים את השיפוץ הופך לכמעט בלתי אפשרי.

סכמה בריאה — תשלום בדיעבד לפי שלבים. שלב בוצע והתקבל על ידי בעל הדירה — שלב שולם. עוברים לבא. סכמה כזו מיישרת אינטרסים: לצוות משתלם לסגור שלב מהר ובאיכות, כי רק אחר כך מגיע הכסף.

צוותים טובים ב-בטומי בדרך כלל מוכנים לעבוד בתשלום בדיעבד. אנחנו ב-Level Up עובדים בדיוק כך: התשלום קשור לשלבים סגורים, ולא למקדמה בהתחלה. אם מנהל העבודה עומד על מקדמה גדולה ולא מוכן לדון על תשלום לפי שלבים — זוהי סיבה רצינית לחשוב, אם בכלל שווה לעבוד איתו. ייתכן שהאובייקטים הקודמים שלו נשארו לא סגורים, ומקדמה חדשה נחוצה לסגור חובות ישנים (פירמידה כזו של שיפוצים לא גמורים).

הטעויות העיקריות בכל שלב

אם לאסוף במקום אחד את הטעויות האופייניות שהופכות שיפוץ נורמלי למסלול ארוך ולתיקון, מתקבלת רשימה קצרה אך כואבת.

  • טעות: להתחיל שיפוץ בלי תכנון. הצוות עושה "כפי שהוא חושב", אחר כך שוברים את המוכן ומתקנים לפי צרכים אמיתיים. משלמים פעמיים או שלוש על אותה חתיכה של עבודה.
  • טעות: לסמוך על גדלי הקבלן. פער של 5–10 ס"מ צץ בשלב המטבח, הארונות, הדלתות והאריחים. המטבח לא נכנס, האריחים לא מתחברים, הדלתות לא נכנסות לפתחים.
  • טעות: להניח אריחים שבוע אחרי היציקה. האריחים מתפרקים מהבסיס, סדקים עוברים באריחים ובפוגות. הרצפות מותקנות מחדש, עם שבירת האריחים הישנים ורכישה מחודשת.
  • טעות: להאיץ טיח במאווררי חום. הטיח נסדק בגלל ייבוש לא אחיד, סדקים עוברים דרך השפכטל והצבע. הקירות צריכים להיות מטויחים מחדש.
  • טעות: לתת לצוות מקדמה גדולה. אצל מנהל העבודה נעלמת המוטיבציה, השיפוץ נמתח, האובייקט מושבת, מופיעות תוספות "בלתי צפויות". לסיים שיפוץ כזה בלי הפסדים כמעט בלתי אפשרי.
  • טעות: להזמין חומרים לפי הצורך, ולא מראש. הצוות נתקל בהיעדר אריחים, אינסטלציה או דלתות, האובייקט עומד שבועות, לעיתים עוברים לאובייקט אחר. המועדים זזים בחודשים.
  • טעות: סיכומים בעל פה במקום חוזה. בלתי אפשרי לקבע מועדים, היקף עבודות ואחריות. כל ויכוח נפתר חד-צדדית, בדרך כלל לא לטובת בעל הדירה.

לכל הטעויות האלה יש מאפיין משותף: הן עולות פי כמה יותר מהצעדים שמונעים אותן. תכנון, מדידה בלייזר, ייבוש נורמלי, חוזה ותשלום בדיעבד — אינם "סיבוכים מיותרים", אלא החלק הזול ביותר של השיפוץ.

שאלות נפוצות

סיכום

  • שיפוץ ב-בטומי — זהו 13–14 שלבים מחמירים מהריסה עד רצועות שיפולת ודלתות; אסור להחליף אותם בסדר, הרצף מוכתב על ידי הטכנולוגיה.
  • מועדים ריאליסטיים: יחידת דיור וחד-חדרי 5–6 חודשים, דו-חדרי 6–8 חודשים, שלושה חדרים ויותר 8–12 חודשים. מינימומים (3–4, 4–5, 6 חודשים בהתאמה) אפשריים רק בתרחיש אידיאלי.
  • השיפוץ מתחיל לא בפטיש, אלא בהצבת מטרה: לעצמך, להשכרה או למכירה חוזרת — זה משנה הכול, עד התקציב והחומרים.
  • תכנון, דרישות ומגבלות רשומות, תכנון ב-Remplaner ומדידה של הדירה בלייזר — החלק הזול ביותר של השיפוץ, חוסך חודשים של תיקונים.
  • היציקה מתייבשת מינימום 28 ימים, ב-בטומי עד 35–40; להניח אריחים מוקדם יותר — דרך מובטחת לפירוקה.
  • הטיח מתייבש 7–14 ימים ויותר; אסור להאיץ אותו במאווררי חום, ילכו סדקים דרך כל הגמר.
  • חומרים מוזמנים מראש: חלק משמעותי בא מ-טביליסי שבועות, לוגיסטיקה — אזור אחריות נפרד.
  • כל העבודות, המועדים והתשלומים — בחוזה; סכמת תשלום בדיעבד לפי שלבים, בלי מקדמות גדולות מראש.
